会場の平面図を広げて来場者の入場から退場までの流れを線でたどりながら誘導サインの位置を確認するイベント制作ディレクター

イベント来場者の動線・誘導サインの設計|迷わせず滞留させない現場の作り方

開場して10分。受付には列ができ、その横で来場者に「トイレはどこですか」「メイン会場ってこっちですか」と次々に声をかけられる。答えているうちに、本来の持ち場を離れたスタッフから「こっちの誘導が回りません」と無線が入る——そんな慌ただしい開場を経験したことはありませんか。

来場者の動線と誘導は、うまく設計できていると「誰も何も感じない」種類の仕事です。逆に、少しでも迷う場所や詰まる場所があると、質問・列・滞留となって一気に噴き出します。しかもそのしわ寄せは、当日いちばん忙しい開場直後に集中します。

この記事では、来場者が迷わず・詰まらずに動けるように、動線と誘導サインを事前に一枚の図に落とし込む手順を、現場でそのまま使えるチェックリストにして一緒に整理していきます。特別な知識はいりません。「入口から出口までを一本の線でたどって、迷う場所にだけ印を置く」——考え方はこれだけです。

結論:当日の「迷子」と「滞留」は、ほぼ ①来場者の流れ(入場→目的地→退場)を線で描いていない ②迷いやすい分岐点にサインが足りない ③人が合流・交差する場所を分けていない の3つで起きます。防ぐ手順も裏返しの3つ。(1)会場図の上に来場者の動線を一本の線で描く →(2)その線が「分かれる場所・迷う場所」にだけ誘導サインを置く →(3)人が合流・逆流・交差する点を洗い出し、時間差か経路で分ける。この順で一枚の「動線・サイン図」にまとめておけば、当日の質問と滞留はぐっと減ります。

※ 通路幅・避難経路の確保・消防や警備の要件は、会場規定や所轄消防・警察(雑踏警備)の指示が最優先です。本記事は流れを整理する考え方であり、収容人数や避難計画に関わる部分は必ず会場・所轄官庁・警備会社にご確認ください。

動線の設計は、図面とにらめっこする地味な準備です。でも、ここを一度きちんと描いておくと、当日「聞かれる前に、来場者が自分で進んでいく」状態を作れます。スタッフを質問対応から解放して、本来の仕事に戻す。そのための一枚を、一緒に作っていきましょう。

なぜ当日、来場者は迷い、詰まるのか

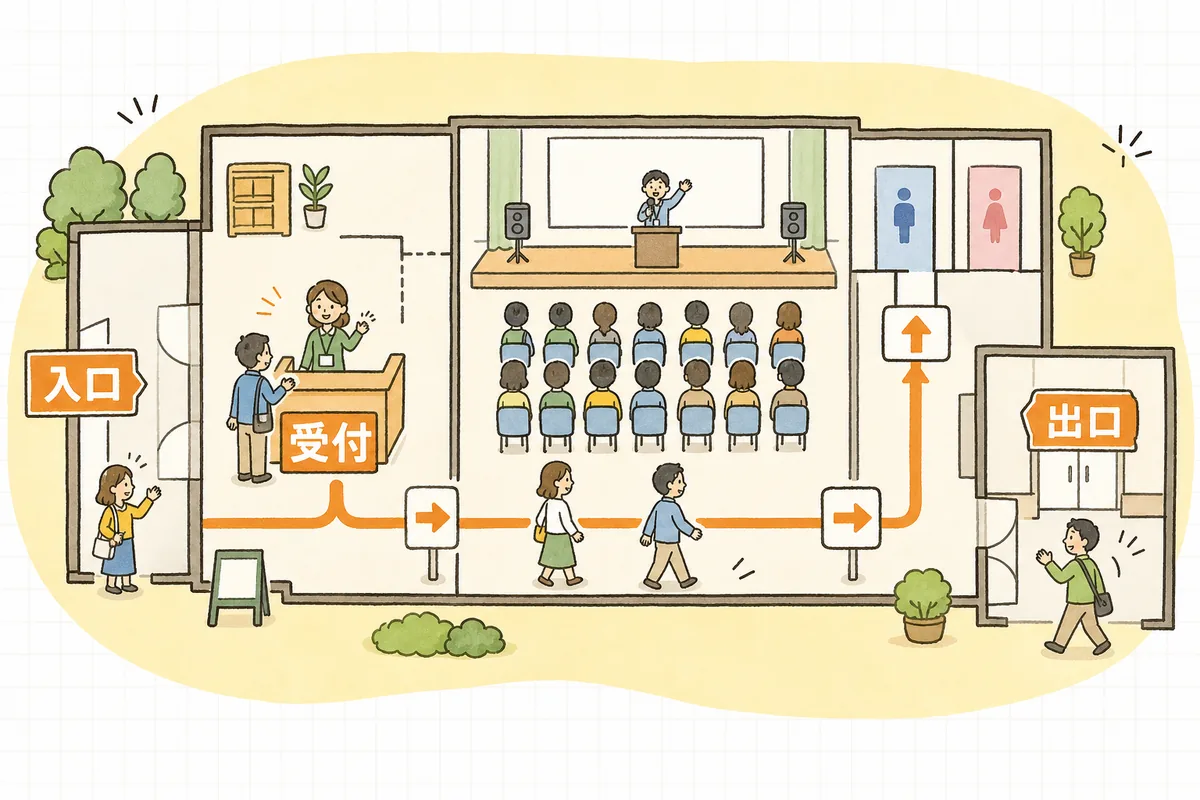

会場図の上に入場から退場までを一本の線で描き、分岐点にだけ誘導サインを置くことを示した概念図
入口から出口までを一本の線でたどり、線が分かれる場所にだけサインを置く。

来場者は、会場の全体像を知りません。運営側は何度も下見をして頭に地図が入っていますが、来場者は初めて足を踏み入れます。だから、少しでも「どっちだろう」と迷う分岐があると、そこで立ち止まり、周りを見回し、近くのスタッフに聞きます。この「迷いポイント」が、質問と列の発生源です。

動線(来場者が会場内を移動する経路のこと。以降、来場者の流れをこう呼びます)を運営側の頭の中だけで持っていると、この迷いポイントに気づけません。自分たちは分かっているので、「ここは案内しなくても分かるだろう」と思ってしまうからです。

もう一つの原因が「合流・交差」です。入場する人と退場する人が同じ通路で行き交う、物販に並ぶ列がメインの通路をふさぐ、休憩から戻る人と次の回に入る人が受付前でぶつかる——人の流れが重なる場所は、そこだけ密度が上がって詰まります。これは案内サインを増やしても解決しません。流れそのものを分ける必要があります。

つまり、迷子は「サインの不足」、滞留は「流れの重なり」。原因が別なので、対策も分けて考えると整理しやすくなります。

手順1:会場図の上に来場者の動線を一本の線で描く

まず、会場の平面図(下見でもらった図面や、簡単な手描きでも構いません)を用意し、来場者になったつもりで、入場から退場までを一本の線でたどって描きます。

たどる順番は、来場者が実際に動く通りに並べます。

  1. 入場前:最寄り駅・駐車場・バス停から会場入口までの外の経路
  2. 入場:会場入口 → 受付・チケットもぎり → 手荷物やクロークがあればそこ
  3. 滞在:メイン会場(客席・ステージ)、物販、飲食、展示ブースなど目的地
  4. 付帯:トイレ、喫煙所、休憩スペース、授乳室・救護室など
  5. 退場:終演後の出口 → 外への経路(規制退場をするなら、その順序も)

この線を引いてみると、「入口から受付までが分かりにくい」「トイレへの道が一度も案内されていない」といった空白が、目で見えてきます。ここで大事なのは、きれいな線でなくていいことです。「どこで曲がるか」「どこで分かれるか」が分かればいいので、鉛筆でざっと引いて構いません。

複数の目的地がある会場(複数ステージ、物販と展示が別棟など)では、線が枝分かれします。その枝分かれの根元こそ、後で誘導サインを置く候補になります。

手順2:線が「分かれる場所・迷う場所」にだけサインを置く

動線を描いたら、その線を目でたどりながら、「ここで来場者は迷うかも」という点に印をつけていきます。誘導サインは、多ければ良いものではありません。関係ない場所にまで置くと、かえって情報が多すぎて読み飛ばされます。「分岐点」と「初めて来た人が不安になる場所」に絞るのがコツです。

サインを置きたい代表的なポイントは、次のようなところです。

サインの中身は、「今どこにいて、どっちへ行けば何があるか」が一目で分かることが第一です。矢印+行き先の名前(例:「メイン会場 →」)が基本形。細かい地図より、その場所で必要な一手先だけを示すほうが伝わります。文字は遠くからでも読める大きさにし、床置きの看板なら人の頭で隠れない高さ、天吊り・壁貼りなら視線の高さを意識します。

余裕があれば、スタッフが立つ位置もこの図に書き込みます。サインでカバーしきれない場所(受付の最前列、複雑な交差点)に人を配置すれば、サインと人で二重に迷いを防げます。誰をどこに立たせるかは、イベント当日のスタッフ配置表と役割分担の組み方と合わせて決めると、当日の抜けが減ります。

手順3:人が合流・交差する点を洗い出し、時間差か経路で分ける

最後に、人の流れが重なる場所を洗い出します。動線の線が交差していたり、同じ通路を逆向きに描いていたりする箇所が、当日詰まる候補です。

よくある重なりと、その分け方の例です。

流れを分ける方法は、大きく二つです。経路で分ける(別の通路・入口にする)か、時間で分ける(並ぶタイミングや退場の順番をずらす)か。会場の作りで経路を分けられないときは、時間差でさばくと決めておくだけでも、当日の判断が速くなります。

来場者が多く、密度が高くなりそうな会場では、この「流れの重なり」は安全にも直結します。混雑や滞留が予想される規模なら、早い段階でイベントの雑踏警備計画と警備会社との連携の進め方を確認し、通路幅や誘導の要件を警備・会場とすり合わせておくと安心です。また、万一のときにこの動線がそのまま避難の妨げにならないよう、イベントの緊急時対応・避難誘導フローの作り方と突き合わせておきましょう。

明日できること:一枚の「動線・サイン図」にまとめる

ここまでの3つを、一枚の図に重ねて描くと、当日そのまま使える「動線・サイン図」になります。

  1. 会場図をコピーする(手描きでも可)
  2. 来場者の動線を一本の線で描く(手順1)
  3. 迷う点に誘導サインの位置と中身を書き込む(手順2)
  4. 合流・交差する点に印をつけ、分け方をメモする(手順3)
  5. スタッフの配置位置を書き足す

この一枚があれば、サインの発注枚数も、必要なスタッフ数も、当日の説明も、すべてここから逆算できます。次の下見のときに現地でこの図を歩いて確かめれば、「図では気づけなかった段差や見通しの悪さ」も拾えます。会場の前提を固める段階は、イベント会場下見チェックリスト|場踏みで採寸する15の確認ポイントと合わせて進めると、動線の精度が上がります。

動線・誘導サイン設計チェックリスト

当日を迎える前に、一つずつ確認してみてください。埋まらない項目があっても大丈夫。下見や打ち合わせで一つずつ潰していけば十分です。

動線(流れ)

誘導サイン

合流・滞留

人とすり合わせ

すべてが一度で埋まらなくて大丈夫です。案件を重ねるうちに、自分の現場に合った「動線・サイン図」の型が育っていきます。

よければ、こちらも

来場者の動線は、当日のスタッフ配置・警備・安全・下見と地続きです。あわせて見ておくと、当日を止めない段取りがひとつながりになります。

開場後、来場者が迷わずスムーズに会場内を進んでいくのを通路の脇から穏やかに見守るイベント制作ディレクター

来場者の動線設計は、うまくいっても誰にも褒められない仕事です。でも、当日「誰も迷わず、聞かれもせず、スタッフが持ち場に立っていられる」——その静かな流れは、その裏で誰かが図面に一本の線を引いていたから生まれます。

入口から出口までを、一本の線でたどってみる。迷う場所にだけ、印を置いてみる。その一枚を描き始めた時点で、あなたはもう、来場者にとってやさしい当日を作り始めています。
